沂南光伏電站秋季停電檢修順利完成
發布于2024-11-02
近日,山東水發綜合能源公司沂南光伏電站歷時5天4夜的秋季停電檢修工作順利完成。
沂南電站于2014年4月開工建設,裝機總量49MW,電站設備安裝運行至今已超過10年時間,組件效率衰減、設備性能老化、安全風險增加、維護成本提高等系列隱患與問題逐漸制約著電站的穩定運行與長遠發展。對此,他們于近期開展了歷時5天4夜的秋季停電檢修工作。
在停電檢修前,經巡查發現的須停電整改問題隱患已有17項,電網指標符合性的技術升級6項,線纜埋深、溫濕度控制、參數監測與聯動保護等運行環境改善事務9項。為進一步落實雙重預防機制,切實解決隱患問題,夯實質效提升基礎,壓實年度目標責任,公司決定放棄5天的發電量收益,并投入多項資金對電站進行全場域停電檢修。

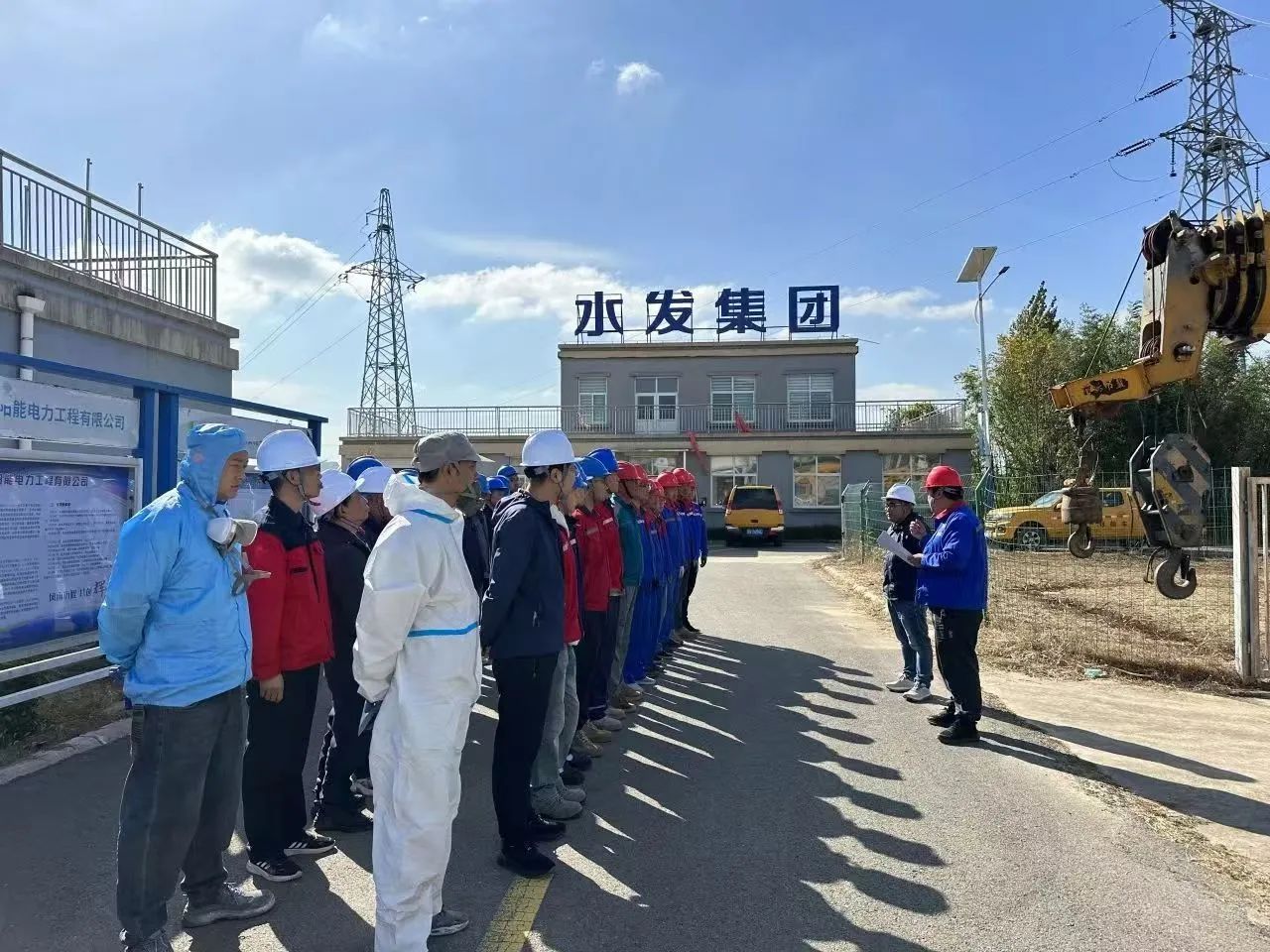

該檢修工作涉及部門較多,手續繁瑣,過程復雜,且摻雜著大量的高壓、超高壓停送電操作次數,其間的高壓擊穿與聯動損壞風險極高。為此,水發能源、綜能公司、沂南電站全面推進層級聯動與部門協同,推行整體規劃與專項治理,推動統籌部署與專題會(huì )診。提前與電網調度部門溝通檢修和試驗時間,與設備供應商協調零配件儲備,根據設備現狀與可調度人員資源制定檢修計劃與方案,留出一定程度的方案余量以應對檢修過程中新發現的故障隱患,全面細致規范操作流程,組織三個層級的安全人員聯合進行施工前安全交底,組織運營、安全、綜合等部門協同制定了突發情況應急處置預案并進行了模擬演練。

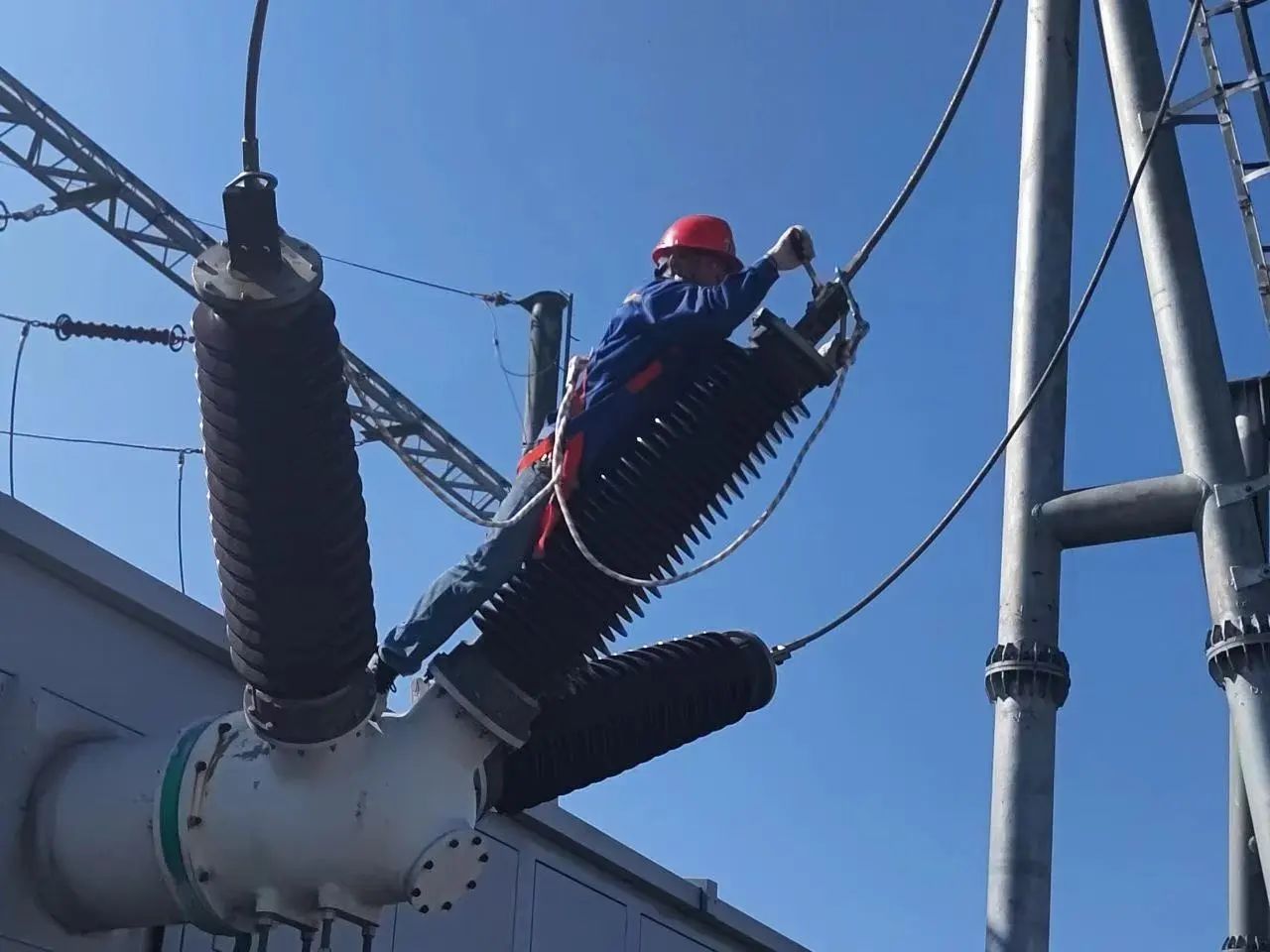

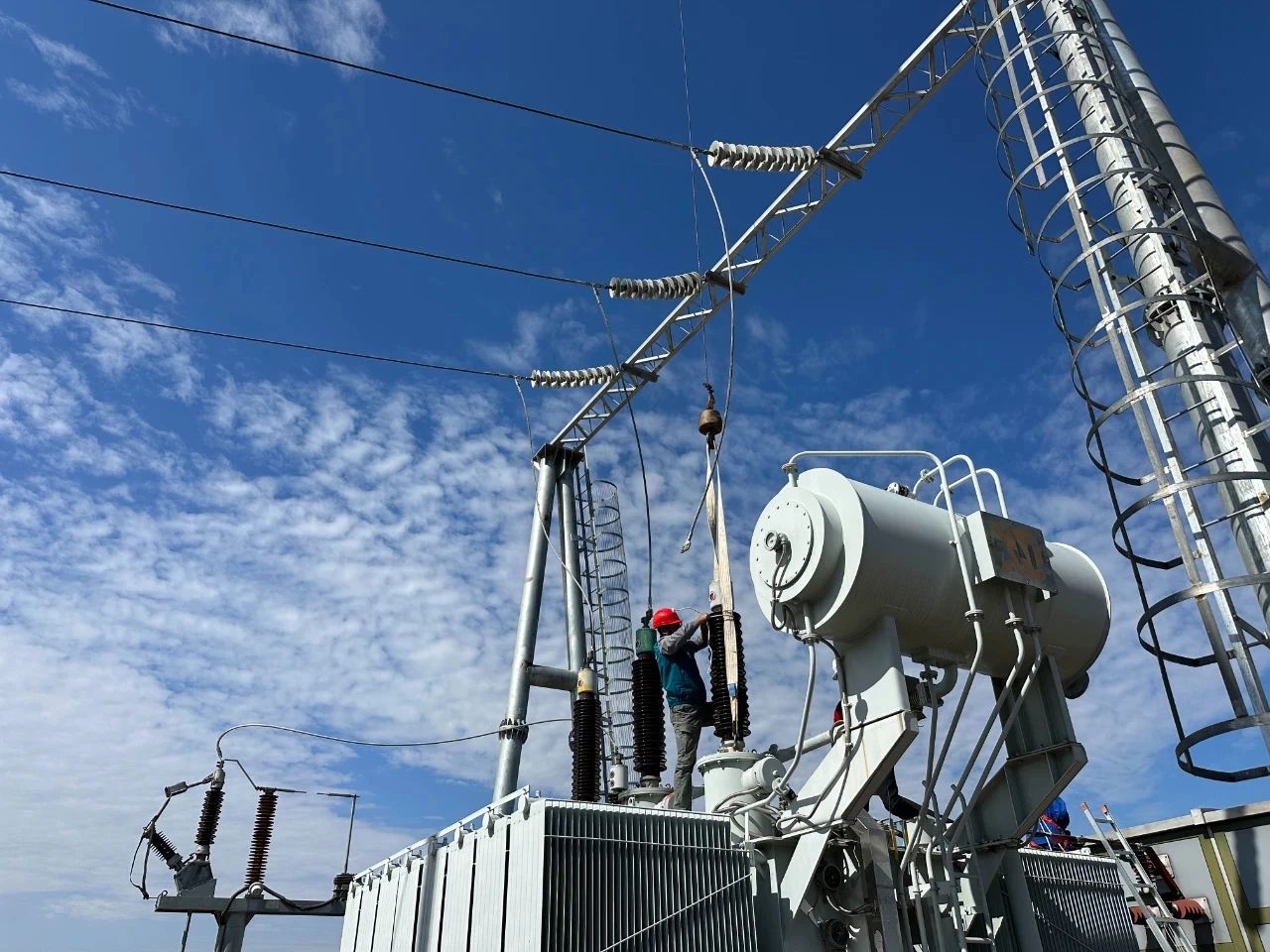

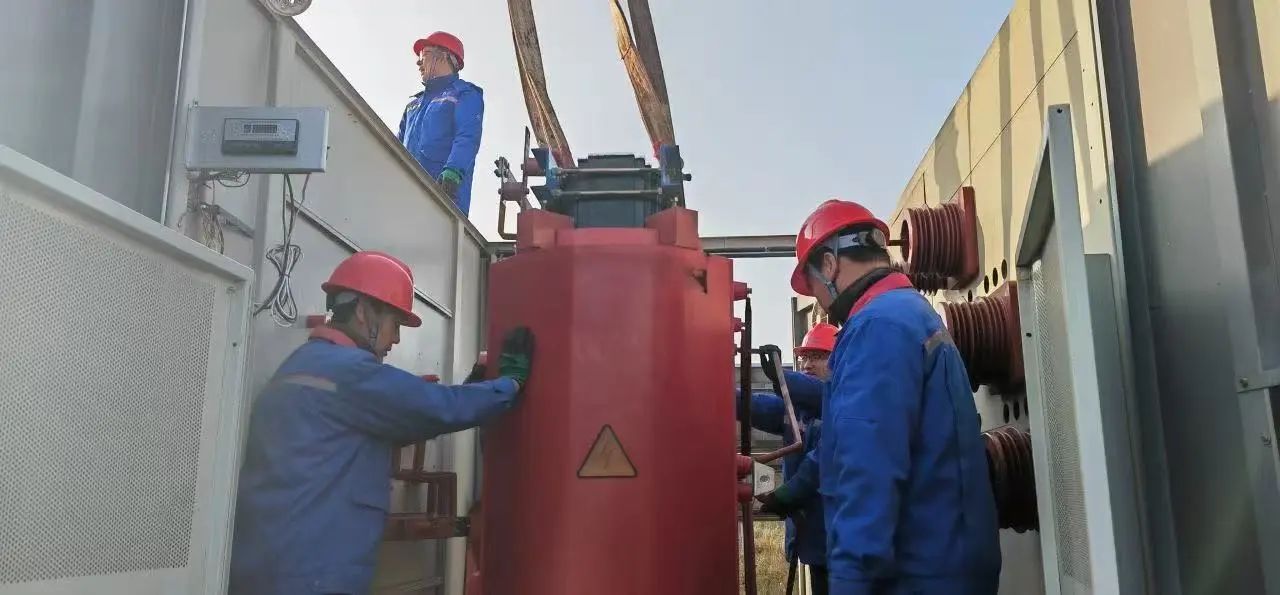

在設備分布區域達到1680畝的檢修現場,22名技術人員互相配合,分工明確,本著“不留死角、嚴控風險、保障安全”的原則,嚴格執行兩票、復核、監護等制度,對電站內的各類設備進行了全面細致的檢修。在檢修過程中新發現了主變壓器瓦斯繼電器漏油、35kV集電II線開關手車觸臂燒壞、低壓斷路器控制器損壞等故障8處,12臺冷卻風機存在運行隱患,變壓器繞組絕緣外殼開裂了7處,目前,此類計劃外故障均已進行了消缺。
沂南電站始終秉持“安全第一,預防為主”生產方針,深入推進“兩實施 四深化”行動,馳而不息,苦練內功。截至今年9月底,在地區消納導致限電量大幅增加的情況下,沂南電站仍然取得了4740萬千瓦時的發電量成績,同比增加82萬千瓦時。(王新龍 供稿)
←上一篇
水發能源舉辦意識形態安全和輿情風險防范化解專題培訓
下一篇 →
《問政山東》回訪|水發集團:加力提速層級壓減 深化轉型高質量發展
歡迎關注
水發能源微信公眾號
版權所有:水發能源集團有限公司備案號:魯ICP備15006467號-1技術支持:龍采科技集團
